Анатомія чорнового ремонту: розбір витрат на прикладі квартири 43 м²

time icon
28.05.2026
34
0
Анатомія чорнового ремонту: розбір витрат на прикладі квартири 43 м²

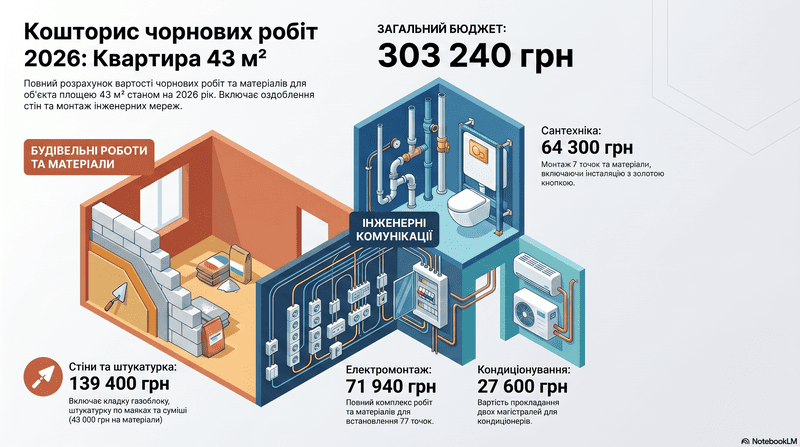

Анатомія чорнового ремонту: Розбір основних витрат на прикладі квартири 43 м²

1. Чорнові роботи: Фундамент вашого комфорту

У будівництві існує правило: те, чого не видно після завершення ремонту, зазвичай є найважливішим. Чорнові роботи — це створення скелета та внутрішніх органів вашої квартири. Це етап, на якому формується геометрія простору та закладаються інженерні мережі.
Якість виконання цього етапу визначає, чи будуть ваші стіни рівними, чи не протікатимуть труби через два роки та чи витримає мережа навантаження від сучасної техніки. На прикладі реального кошторису для квартири площею 43 м² (за цінами 2026 року) ми розберемо, як розподіляються інвестиції на старті.

2. Стіни та перегородки: Геометрія і площини

Перший етап — це фізичне розмежування простору. Тут ми не просто будуємо стіни, ми створюємо правильну «геометрію».
  • Матеріали: 43 000 грн (штукатурні суміші, газоблок, ґрунтовки).
  • Роботи: 96 400 грн (кладка та штукатурка по маяках).
Експертне спостереження: Зверніть увагу на суттєвий розрив: робота коштує у 2,2 раза дорожче за матеріали. Це виправдано, оскільки «штукатурка по маяках» передбачає виведення ідеальних вертикалей та формування кутів рівно 90°. Без цього етапу ви не зможете ідеально змонтувати кутову кухню або встановити шафу-купе без щілин. Підготовка стін — це найважча та найдорожча стаття витрат у цьому кошторисі.
Коли «коробка» приміщення готова, ми переходимо до монтажу систем життєзабезпечення — артерій вашого дому.

3. Водопостачання та каналізація: Надійність прихованих систем

Сучасний сантехмонтаж — це не лише підведення води, а й інтеграція складних прихованих механізмів.
Складова
Опис витрат
Вартість
Матеріали
Труби, фітинги, інсталяція та «золота кнопка» (панель змиву)
32 500 грн
Робота
Монтаж системи на 7 точок
31 800 грн
Чому це стільки коштує? У цьому кошторисі ми бачимо 7 сантехнічних точок (наприклад: мийка, посудомийка, унітаз, гігієнічний душ, умивальник, ванна/душова, пральна машина). Середня вартість облаштування однієї точки (робота + матеріали) становить 9 186 грн. Важливо розуміти, що в цю ціну вже входить монтаж інсталяції. До речі, «золота кнопка» у кошторисі — це не просто колір, а фінальний елемент системи інсталяції, який купується саме на чорновому етапі, щоб забезпечити сумісність із внутрішнім механізмом.
Від «мокрих» зон ми переходимо до енергетичного центру — електромонтажу.

4. Електромонтаж: Інтелектуальна мережа

Кількість розеток та сценаріїв освітлення визначає майбутній рівень зручності. Для площі 43 м² обрана преміальна щільність точок.
  • Матеріали (кабель, щит, автоматика): 42 300 грн.
  • Роботи (77 точок): 29 000 грн.
Експертна порада: 77 точок на 43 квадратних метри — це майже 2 точки на кожен метр площі. Це показник високого класу комфорту, де передбачено все: від зарядних станцій біля ліжка до підсвічування кожної функціональної зони. Середня вартість однієї точки «під ключ» (робота + матеріали) становить приблизно 926 грн. Зверніть увагу: на відміну від стін, в електриці матеріали коштують дорожче за роботу. Це пов’язано з високою вартістю якісної мідної продукції та захисної автоматики, на якій категорично не можна економити.
Завершальним етапом інженерної підготовки є клімат-контроль.

5. Кліматична підготовка: Інвестиція в естетику

Прокладання магістралей під кондиціонери на етапі «чорнових» — це єдиний спосіб уникнути пластикових коробів на стінах у майбутньому.
  • Підготовка двох магістралей (комплекс): 27 600 грн.
Це ціна «чистого» дизайну. Ми заздалегідь штробимо стіни, закладаємо фреонові трубки та дренажні канали. Якщо не зробити цього зараз, пізніше доведеться руйнувати готову обробку або миритися з видимими комунікаціями, що псують інтер'єр.
6. Підсумковий бюджет та аналіз інвестицій
Нижче наведено зведений розрахунок вартості чорнового етапу для об'єкта 43 м².
Категорія робіт
Матеріали (грн)
Робота (грн)
Всього (грн)
Стіни та перегородки
43 000
96 400
139 400
Сантехніка (7 точок)
32 500
31 800
64 300
Електрика (77 точок)
42 300
29 000
71 300
Кондиціонування (2 траси)
27 600
Витратні матеріали та логістика
640
ЗАГАЛОМ


303 240

Ключові висновки для замовника:

  1. Вартість «чорнового квадрата»: Загальні витрати становлять 7 052 грн/м². Це реалістичний орієнтир для якісного ремонту в 2026 році, що включає повну заміну або створення інженерії «з нуля».
  2. Структура бюджету: Роботи зі стінами займають майже 46% всього бюджету чорнового етапу. Це база, на якій тримається все інше оздоблення.
  3. Приховані витрати: Навіть у детальному кошторисі завжди є дрібні витратні матеріали (диски для болгарок, мішки, бури, транспортні витрати), які в нашому випадку склали 640 грн. Завжди тримайте невеликий резерв на логістику.
Тепер, коли анатомія витрат прозора, ви бачите, що кожна гривня на чорновому етапі — це страховка від дороговартісних переробок у майбутньому. Ваш ремонт починається не з вибору кольору стін, а з правильних розрахунків на старті.

Наскільки вам сподобалася стаття?

Залишилися побажання, поділіться своїм відгуком

Тут поки немає відгуків, будьте першим

Найсвіжіше на порталі

Анатомія чорнового ремонту: розбір витрат на прикладі квартири 43 м²
ремонт

Анатомія чорнового ремонту: розбір витрат на прикладі квартири 43 м²

Преконстракшн: успіх будівництва до першої палі
новини

Преконстракшн: успіх будівництва до першої палі

Клумба своїми руками: повний посібник з планування та облаштування
благоустрій сад ділянка

Клумба своїми руками: повний посібник з планування та облаштування

Каталог
